某現場仮橋設置

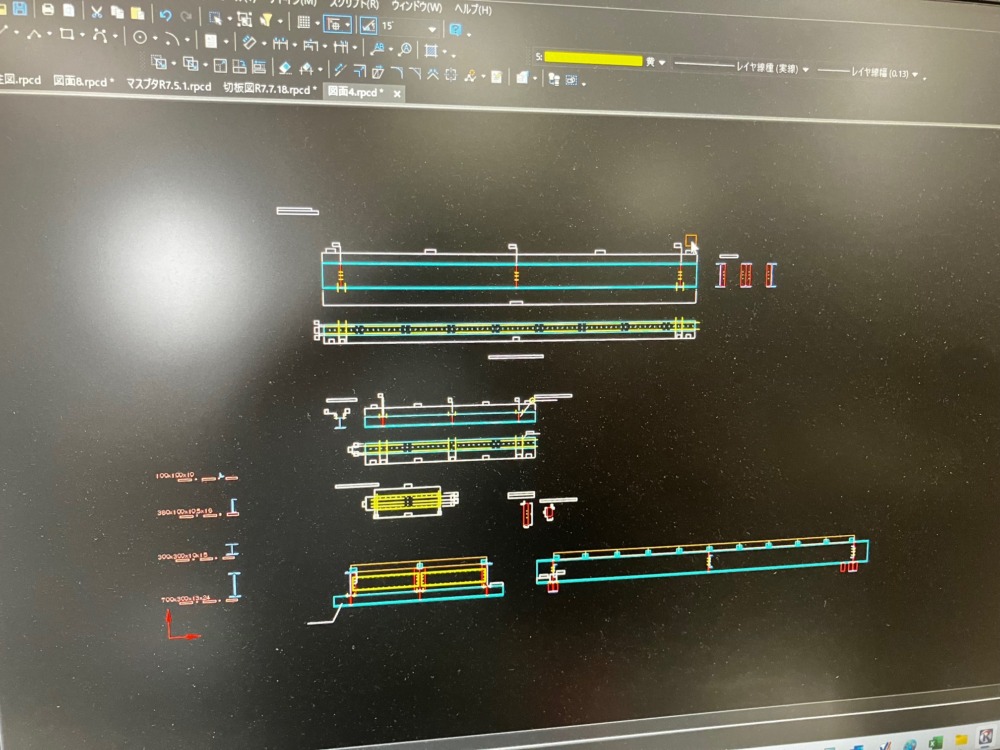

加工

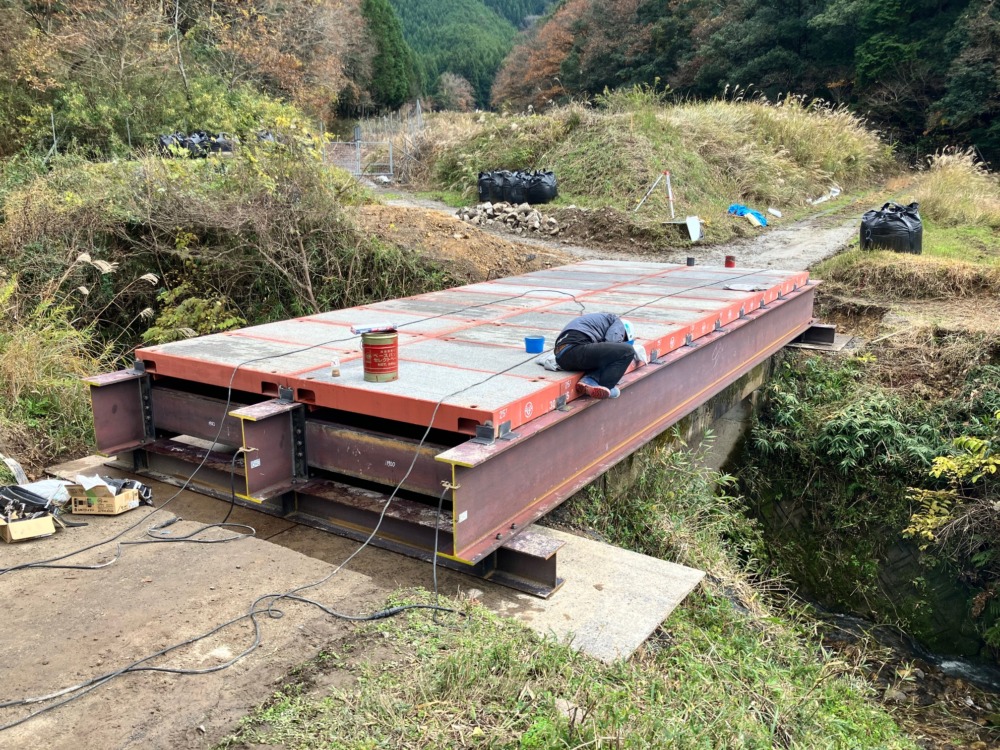

延長10mほどの仮橋を設置しました。

枕がH300×300で主桁がH700×300、横繋ぎが溝形鋼380×100×10.5×16と

弊社で取り扱った中では中くらいの仮橋でした。

この仮橋を使って10tダンプが何千立米もの土を運び込むと聞いており溶接も普段より気合が入っていました。

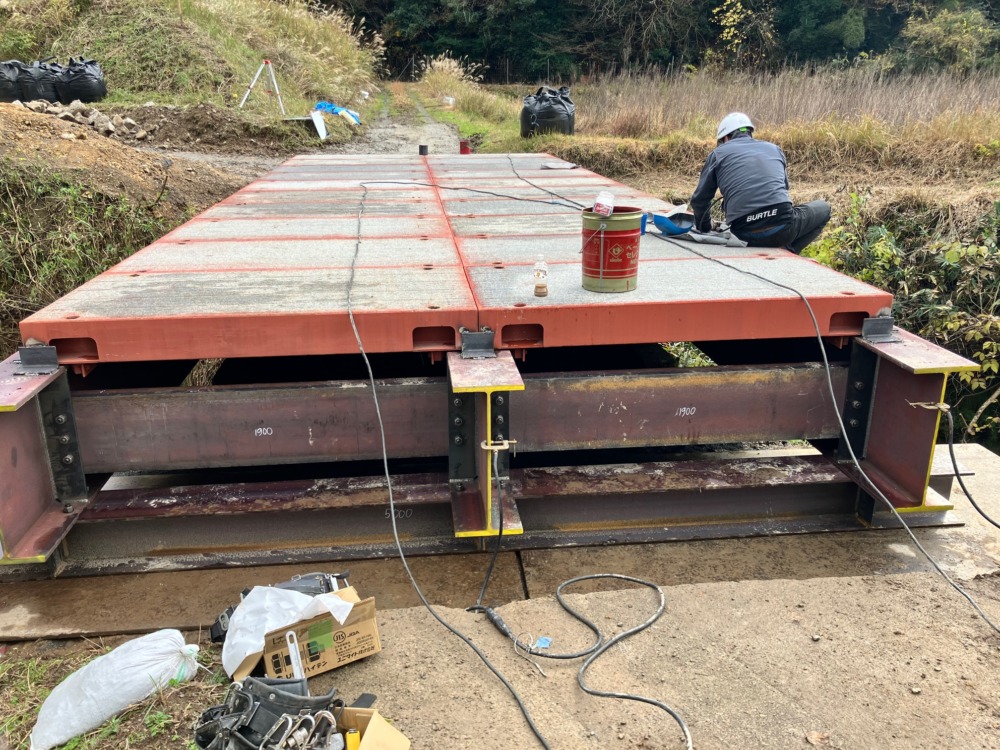

仮橋自体の設置は半日で終わり、履工板固定のL形鋼溶接で残り半日、締めて1日での作業となりました。

仮橋前後の敷き鉄板接合も行わせていただき、何事もなく取り付けできました。
